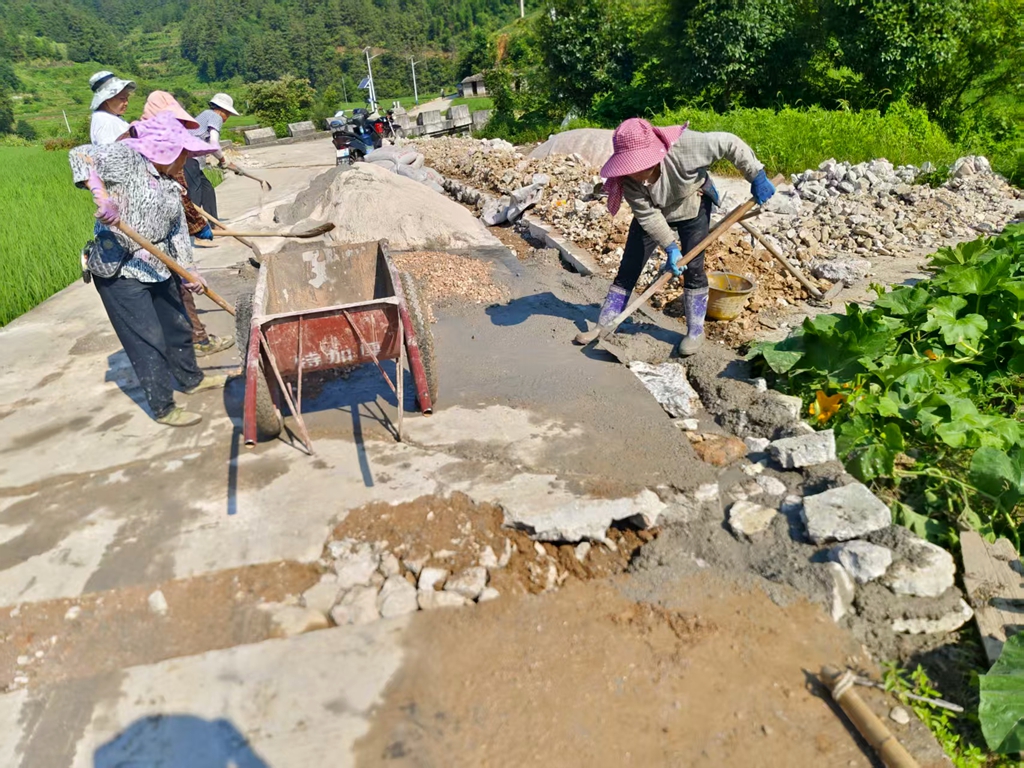

近日,黎平县2025年50户以上农村木质房屋连片村寨“水改”“电改”工作已经进入攻坚收官关键期。为顺利推进辖区“水改”“电改”项目建设,加快补齐农村消防基础设施短板,永从镇采取“三个一”举措,全力打好“水改”“电改”攻坚收官战,提升群众的获得感、安全感。
“一盘棋”谋划部署。成立“水改”“电改”工作攻坚指挥部,由联系乡镇县领导担任指挥长,镇党政主要领导担任副指挥长,镇党政班子成员担任成员,下设6个“水改”攻坚组和5个“电改”攻坚组,抽调3名作风踏实、协调能力强的同志专职负责攻坚指挥部办公室工作,形成了运转高效的工作机制。由镇党政主要领导亲自统筹施工力量、材料调配及矛盾协调,确保工程有序推进。组织驻村工作队、村“两委”等基层力量,全力配合做好木质房屋室内“电改”实地施工确认、现场设计、合理布局和“水改”线路矛盾纠纷调处。同时将“水改”“电改”纳入村规民约,动员全民参与,让群众变被动为主动,共建共治共享和美乡村。截至目前,召开“水改”“电改”专题调度会议14次,协调解决矛盾纠纷20余处。
“一把尺”定准施工。明确由镇攻坚指挥部办公室及各攻坚组组长牵头,摸排建立“水改”“电改”问题清单,跟踪“水改”“电改”项目实施进度和施工质量,统一技术标准,严格参照施工标准规范操作,同步做好工程验收,对未达标施工点下达整改通知书,要求立行立改,杜绝“豆腐渣”工程。同时,各行政村配备专职“水电管理员”,确保及时处理故障、消除安全隐患,解决农村消防和饮水安全的困难和问题。截至目前,已完成“电改”835户,完成率98.7%;“水改”点实现通水村寨9个,通水率82%。
“一股绳”纵深推进。明确指挥部办公室人员职责分工,分别负责调度、材料和报账事宜,每日跟进调度协调“水改”“电改”项目推进情况,动态掌握材料到位、使用及短缺情况,及时对接供货方,提前保障施工材料需求。主动与县级相关部门对接,提前整理“水改”“电改”报账材料清单,主动指导、协助施工负责人对接报账事宜,解决施工队伍资金报账后顾之忧,让其全身心投入到抢抓施工进度和质量上。同时,成立由镇纪委和指挥部办公室组成的联合督查组,不定期下村查看施工进度,强化质量监督,确保进度和质量,对滞后村寨予以提醒,对擅离职守攻坚组蹲点成员予以通报,为“水改”“电改”顺利推进保驾护航。截至目前,“电改”资金保障率达50%以上,“水改”村寨验收1个,开展督查15次,提醒30人次,下发通报文件2期。(石承贤)
